Demolizione e Ricostruzione a Brescia: Guida e Iter

La demolizione e ricostruzione è l’intervento che permette di abbattere un edificio esistente e realizzarne uno nuovo sullo stesso lotto, spesso mantenendo parte dei diritti edificatori originari. A Brescia e provincia è una scelta sempre più frequente tra chi possiede una casa datata, poco efficiente dal punto di vista energetico o non più adeguata alle esigenze della famiglia, ma non vuole affrontare l’acquisto di un nuovo terreno. Rispetto a partire da un lotto libero, qui si interviene su un immobile già esistente: cambiano titoli edilizi, tempi e, in alcuni casi, anche i margini di modifica concessi dalla normativa.

Che cos’è la demolizione e ricostruzione secondo la legge

Dal punto di vista tecnico e fiscale la distinzione più importante riguarda il titolo edilizio, non la percezione comune di “nuova casa”. La demolizione e ricostruzione rientra tra gli interventi di ristrutturazione edilizia, non tra le nuove costruzioni, come stabilito dall’articolo 3, comma 1, lettera d) del Testo Unico dell’Edilizia — anche quando il nuovo edificio ha caratteristiche diverse dal precedente.

Questo significa che l’edificio ricostruito può avere sagoma, prospetti, sedime e caratteristiche planivolumetriche differenti rispetto a quello demolito, con alcuni limiti pratici da verificare caso per caso:

  • eventuali innovazioni necessarie per l’adeguamento antisismico, l’accessibilità o l’efficientamento energetico sono ammesse;
  • per gli immobili vincolati (beni culturali o paesaggistici) e per quelli nei centri storici classificati come zona omogenea A, l’intervento resta ristrutturazione edilizia solo se sagoma, prospetti, sedime e volumetria restano fedeli all’originale, senza aumenti;
  • i regolamenti comunali e il PGT possono introdurre ulteriori condizioni, quindi la fattibilità reale va sempre verificata con l’ufficio tecnico del Comune prima di impostare il progetto.

A Brescia i vincoli paesaggistici sono frequenti nelle zone collinari e lungo i corsi d’acqua: prima di demolire conviene sempre un controllo puntuale sulla scheda urbanistica del lotto, non solo sulla planimetria catastale.

Diverso è il caso di chi parte da un terreno libero, senza fabbricati preesistenti: qui si parla di costruire casa da zero, un percorso con titoli edilizi e tempistiche differenti rispetto a un lotto già edificato.

Demolizione e ricostruzione o ristrutturazione pesante: quando conviene l’una o l’altra

Non sempre demolire è la scelta più efficiente. Chi valuta anche il recupero dell’involucro esistente, senza demolizione, si confronta in genere con una ristrutturazione pesante che interviene su strutture e impianti mantenendo i muri portanti originari.

La differenza pratica tra le due strade si vede meglio in una tabella di confronto.

AspettoDemolizione e ricostruzioneRistrutturazione pesante (senza demolizione)
Titolo edilizioPermesso di costruire, o SCIA alternativa a seconda del Comune e della zonaDi norma SCIA; permesso di costruire solo per gli interventi più incisivi
Struttura di partenzaEdificio abbattuto e ricostruito ex novoMuri portanti e struttura esistente mantenuti
Margini di modificaSagoma, prospetti e distribuzione interna liberi, salvo vincoli e zona AModifiche più limitate, condizionate dalla struttura esistente
Tempi di cantiereIn genere più lunghi: fondazioni e strutture completamente nuoveSpesso più contenuti a parità di superficie
Quando convieneEdificio strutturalmente o energeticamente superato, layout non recuperabileStruttura in buono stato, si vuole rinnovare senza ripartire da zero

In termini di budget, i lavori di recupero restano quasi sempre più contenuti rispetto a una demolizione integrale, come emerge dal confronto tra le voci di spesa di una ristrutturazione a Brescia e quelle di una nuova edificazione: nella demolizione e ricostruzione si azzerano i costi di risanamento di strutture ammalorate, ma si aggiungono demolizione, smaltimento e opere complete dalle fondazioni in su.

L’iter autorizzativo: permesso di costruire o SCIA

Il titolo edilizio necessario dipende da quanto l’intervento si discosta dall’edificio originario. Per gli interventi che alterano sagoma, prospetti o volumetria in modo significativo, il Comune richiede il permesso di costruire, la stessa autorizzazione prevista per le nuove costruzioni, secondo quanto indicato dall’articolo 10 del Testo Unico dell’Edilizia per gli interventi di ristrutturazione che portano a un organismo edilizio diverso dal precedente.

Quando invece l’edificio ricostruito mantiene fedelmente sagoma, sedime e volumetria, molti Comuni ammettono la SCIA in alternativa al permesso di costruire, con avvio dei lavori più rapido rispetto all’attesa del provvedimento comunale.

I tempi del procedimento non sono uguali ovunque, ma l’articolo 20 del Testo Unico dell’Edilizia fissa un riferimento nazionale per il permesso di costruire: 60 giorni di istruttoria (raddoppiabili per i progetti particolarmente complessi) più altri 30 giorni per l’adozione del provvedimento finale, che diventano 40 se l’ufficio comunica un preavviso di rigetto.

FaseCosa comprendeTempo indicativo
Verifica preliminareControllo PGT, vincoli e titolo di provenienza dell’immobilePoche settimane
ProgettazioneRilievo dello stato di fatto, progetto architettonico e strutturaleDa qualche settimana a diversi mesi
Istruttoria comunaleEsame della pratica da parte dell’ufficio tecnicoFino a 60 giorni, raddoppiabili per progetti complessi
Rilascio del titoloAdozione del provvedimento finaleUlteriori 30-40 giorni
CantiereDemolizione, nuova costruzione, finitureDa alcuni mesi a oltre un anno

Il silenzio-assenso, quando previsto, non si applica automaticamente in presenza di vincoli paesaggistici, ambientali o culturali: in questi casi serve comunque un provvedimento espresso, ed è un aspetto che a Brescia riguarda più pratiche di quanto si pensi.

Le fasi del cantiere, dal progetto alla fine lavori

Una volta ottenuto il titolo, il cantiere di demolizione e ricostruzione segue un ordine preciso. Prima la demolizione dell’edificio esistente, con smaltimento controllato dei materiali secondo le normative ambientali. Poi la fase strutturale: scavo, fondazioni e struttura portante del nuovo edificio, spesso l’occasione per scegliere sistemi costruttivi diversi dall’originale, incluso il legno.

Durante tutto il cantiere la direzione lavori verifica che l’esecuzione rispetti il titolo edilizio, il progetto strutturale e i tempi concordati, tutelando il committente da varianti non autorizzate. Alla fine dei lavori restano gli adempimenti di chiusura: comunicazione di fine lavori, agibilità, accatastamento del nuovo fabbricato e Attestato di Prestazione Energetica, obbligatorio per gli edifici ricostruiti ex novo.

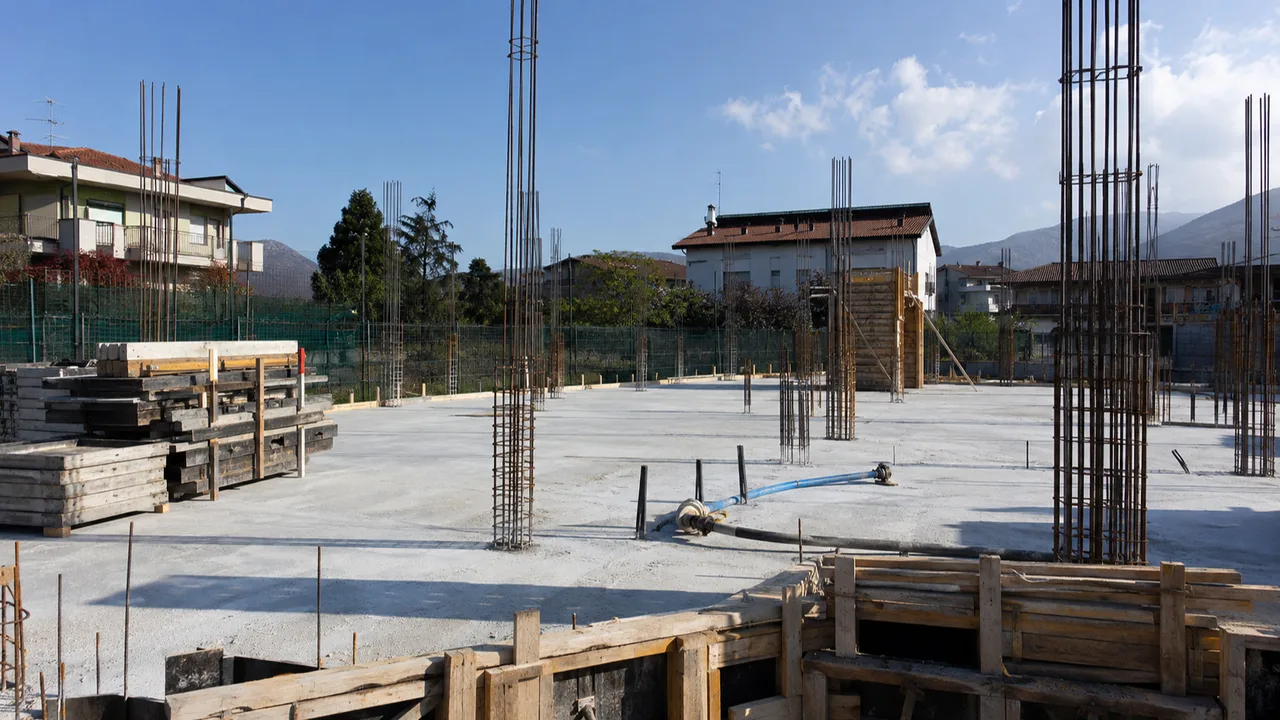

Nuove fondazioni e struttura in costruzione durante la ricostruzione di un edificio a Brescia

Agevolazioni fiscali: cosa verificare prima di iniziare

Sulla demolizione e ricostruzione possono incidere agevolazioni fiscali legate, ad esempio, al miglioramento sismico o energetico dell’edificio ricostruito. Le regole su aliquote, massimali e requisiti tecnici cambiano però con una frequenza tale che riportarle qui rischierebbe di darti un’informazione già superata al momento della lettura.

Prima di contare su un qualsiasi bonus fiscale legato alla demolizione e ricostruzione, verifica aliquote e requisiti aggiornati con il tuo commercialista e con il tecnico incaricato, direttamente sulle fonti ufficiali.

In pratica, prima di impostare il budget conviene:

  • verificare sul sito dell’Agenzia delle Entrate quali agevolazioni sono attive nell’anno in cui parte il cantiere;
  • far asseverare dal tecnico incaricato i requisiti tecnici richiesti (classe sismica, prestazione energetica) prima di contarli nel piano economico;
  • non anticipare spese basandosi su aliquote di anni precedenti, perché le agevolazioni edilizie sono tra le norme più soggette a modifiche annuali.

Demolizione e ricostruzione è considerata nuova costruzione?

Ai fini del titolo edilizio no: rientra nella ristrutturazione edilizia secondo il Testo Unico dell’Edilizia, anche se il fabbricato ricostruito è di fatto nuovo. Per gli immobili vincolati o in zona omogenea A valgono condizioni più restrittive su sagoma e volumetria.

Serve sempre il permesso di costruire?

Serve quando l’intervento porta a un organismo edilizio diverso dal precedente per volumetria, sagoma o prospetti. Se l’edificio ricostruito mantiene fedelmente le caratteristiche originarie, molti Comuni ammettono la SCIA in alternativa: la scelta va verificata con l’ufficio tecnico comunale.

Cosa cambia se l’immobile è vincolato o in centro storico?

Per i beni culturali, paesaggistici e per gli edifici in zona omogenea A la demolizione e ricostruzione resta ristrutturazione edilizia solo se sagoma, prospetti, sedime e volumetria del nuovo edificio replicano fedelmente quelli originari, senza incrementi.

Conviene di più demolire e ricostruire o ristrutturare?

Dipende dallo stato dell’edificio esistente. Se la struttura è recuperabile, una ristrutturazione pesante è quasi sempre più rapida ed economica. Se il fabbricato è strutturalmente o energeticamente superato, demolire e ricostruire può convenire nonostante i costi più alti.

Ci sono agevolazioni fiscali per la demolizione e ricostruzione?

Esistono agevolazioni legate a miglioramento sismico ed energetico, ma aliquote e requisiti cambiano spesso da un anno all’altro. Vanno sempre verificate con il proprio commercialista e sulle fonti ufficiali al momento in cui si programma l’intervento, non sulla base di informazioni datate.
